实验室装修快完成时,仪器才陆续到货,常会暴露出一类问题:离心机的插座位置不对,纯水机附近没有排水点,低温冰箱与其他设备共用一条电路,实验台装好后又要拆开铺管。水电问题看似只是“少留了几个接口”,实际可能牵动墙面、地面、实验台和通风系统返工。
实验室建设需要提前预留哪些水电条件?关键是从实验项目和设备清单倒推接口。先弄清每台设备用什么电、需要什么水、排出什么,再确定配电、给水和排水方案。不同类型的实验室差别很大,下面介绍的是规划时都值得核对的项目,具体参数仍应依据设备资料和适用设计要求确定。

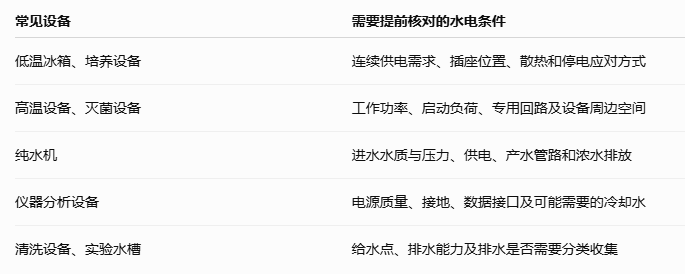

第一张表:把仪器需求写在施工图前面
实验台确定位置前,应让使用人员提供预计采购的设备清单。除了设备名称,还要记录尺寸、安装位置、额定功率、启动特点、供电方式、用水水质、用水量、排水性质,以及是否需要连续运行。
这张表不必等到所有型号确定后才做。尚未采购的仪器,也可以先让使用部门提出性能和接口范围,设计阶段为可能的调整留出合理空间。教育部关于实验室改造的要求也强调,开工前应结合使用特点审查强弱电、给排水、通风等基础条件。
电力预留:先算总负荷,再安排每个用电点
配电容量不能只把所有设备铭牌功率简单相加。设计人员还需要了解哪些设备会同时运行、哪些有较大启动电流、哪些长期工作,以及通风、空调、纯水和废水处理设备是否由同一配电系统承担。
例如,实验室台面上的小型仪器并不一定耗电最多。集中供电的通风设备、恒温恒湿设备和高温设备,反而可能决定改造项目能否沿用原建筑的配电容量。若原配电条件不足,应在建设方案确定前评估增容和改造可行性。
回路划分同样重要。连续运行的冰箱、仪器设备,与日常临时使用的插座,应根据运行要求合理安排,避免一处故障影响整间实验室。医疗卫生机构检验实验室的建设导则提出,对低温冰箱、高温高压消毒锅、纯水机等有特殊用电要求的设备,宜单独设置配电箱;其他实验室可结合自身设备特点参照这一思路进行评估。
插座数量也不能只按“每张实验台几个”估算。台面仪器、落地仪器、检修设备和备用工位各有位置要求。图纸应标明插座高度、安装面及所接回路,避免实验台、水槽或大型仪器遮住插座。潮湿区域的电气配置、防护和接地,应交由电气专业人员结合使用环境设计,而不是靠后期增加插线板解决。建筑电气工程应核对适用的《建筑电气与智能化通用规范》等要求。
哪些设备需要考虑备用电源?
实验室停电的影响并不一样。普通台灯断电后可以暂停工作;保存重要样品的低温冰箱、持续监测设备或某些需要按程序停机的仪器,突然断电可能造成样品损失或运行中断。
因此,规划时应让使用部门逐项说明:设备允许停电多久?是否需要不间断电源(UPS)完成数据保存或安全停机?是否需要接入建筑备用电源?备用电源承担的是整台仪器,还是仅承担控制系统和报警设备?
这些问题应在配电设计时确定。UPS并不等于所有设备都能长时间继续运行,其容量和持续时间要按实际负载核算。高功率加热设备是否需要备用供电,也不能照搬电脑和监测仪器的方案。
给水预留:自来水不等于实验用水
实验室可能同时使用生活给水、器具清洗用水和特定水质的实验用水。分析实验、设备冷却、微生物操作等用途,对水质和供水方式的要求各不相同。我国现行的 GB/T 6682-2008《分析实验室用水规格和试验方法》 可供相关分析实验室确定用水要求时参考,但具体仪器仍应以其技术要求为准。
如果计划安装纯水机,要同时预留四件事:原水接口、设备电源、产水去向和废水排放。采用集中供水,还需确定制水设备间、管路路径、各房间取水点和维护空间。只在每间房装一只水龙头,无法解决需要特定水质的实验。
水槽位置也应跟操作流程走。样品前处理区可能需要清洗点,仪器室却未必适合把水槽紧挨精密设备。涉及应急冲洗的场所,则要在风险评估和布局设计时一并考虑供水、排水及可达性。
排水预留:先判断“排的是什么”
排水设计容易被低估。生活污水、普通清洗水、纯水机制水产生的浓水,以及实验过程中产生的液体,不能仅因它们都是“水”就接入同一处地漏。
在图纸上,每个排水点至少应明确来源、可能含有的物质、排放量和去向。需要收集为废液的,应规划相应容器和暂存方式;需要处理后排放的,应在设计阶段确认处理设施、管线路径和适用要求。含有特定危险成分的实验废液,可能属于危险废物,不能把“设了排水管”当成处置方案。2025年版《国家危险废物名录》列有部分化学和生物实验室产生的废酸、废碱、有机废液及含重金属废液等。
排水管材、坡度、检修口和防回流措施,也应按排水性质及建筑条件设计。尤其在旧楼改造中,要查清原有立管服务哪些楼层、是否有合适的接入位置,避免在实验室装修完毕后再寻找排水通道。建筑给排水设计应核对《建筑给水排水与节水通用规范》等适用要求。
隐蔽工程封闭前,做一次接口核对
水电管线铺好、墙地面封闭之前,应让设计、施工、设备供应商和实验室使用人员共同核对现场。把设备摆放图与实际接口逐一对应:电源规格和位置是否正确,水管能否接到设备,排水有没有检修空间,实验台安装后是否仍能操作阀门。
竣工交付时,除了检查水电能否接通,还应记录回路标识、管线走向、设备控制方式和维护方法。这样以后更换仪器或出现故障,使用人员才能迅速找到相应接口。
实验室建设的水电预留,核心不是尽可能多装插座和水龙头,而是让每个接口都有明确的设备和用途。设备清单越早进入设计,供电容量、用水水质和排水去向就越容易一次规划到位,实验室投入使用后也更便于维护与调整。
